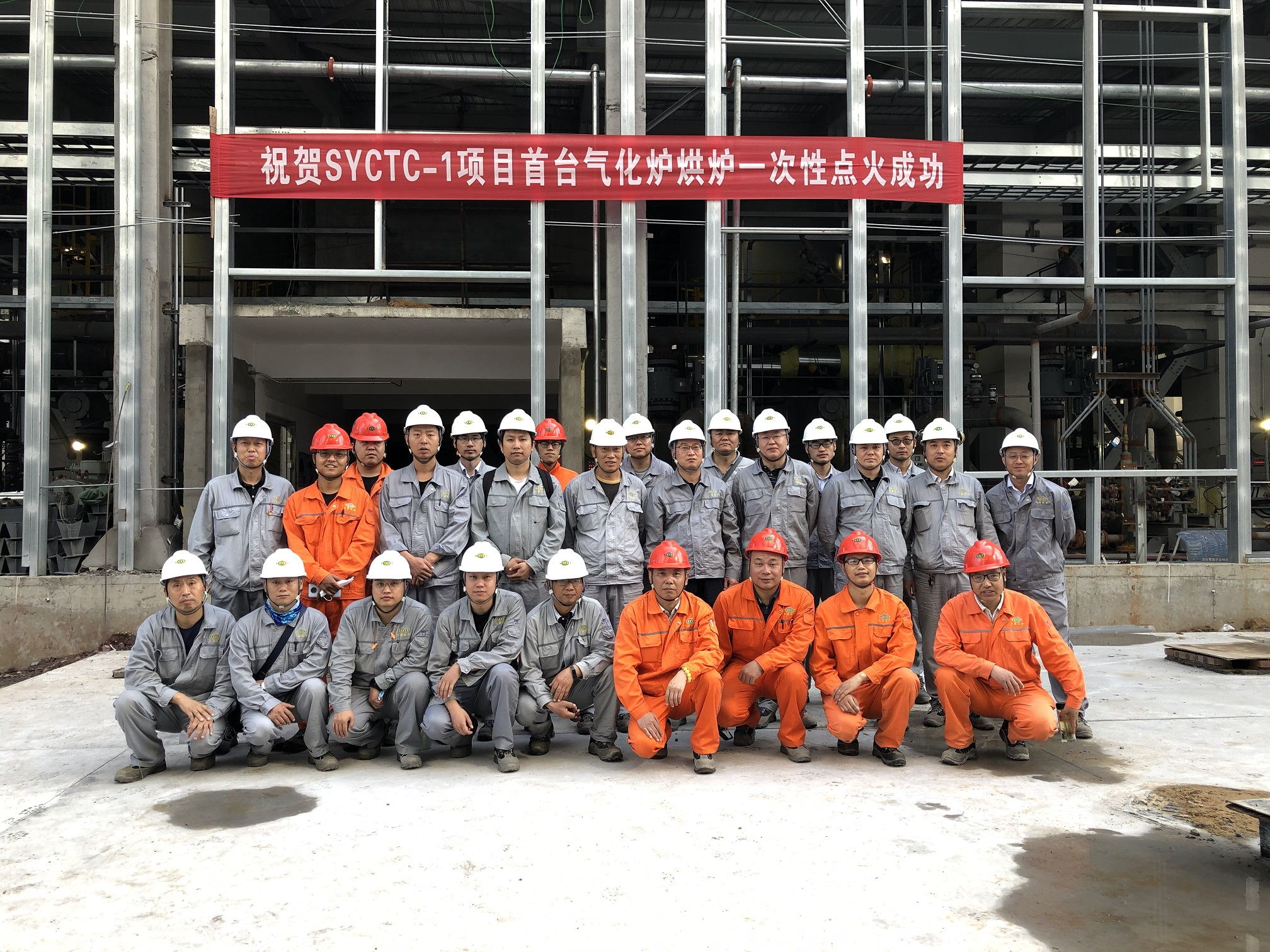

8月18日,中國化學旗下中國天辰工程有限公司神華榆林煤氣化項目在業主、監理的共同見證下,首臺氣化爐烘爐一次性點火成功,開始烘爐是該項目的重要里程碑控制點之一,它的順利實施為按期中交吹響了嘹亮的沖鋒號。
在烘爐準備工作期間,天辰公司項目部集中人力物力,動員開展了一場攻堅克難的烘爐大會戰。為了保證烘爐質量和安全,項目部多次組織分包商管理人員進行烘爐方案的技術安全交底和答疑,組織召開烘爐危險源辨識會,并督促分包商交底至現場作業人員。
承諾就是責任,時間就是命令。項目部同事主動放棄休息時間,開啟了“白+黑”的工作模式,白天設計代表和各專業工程師穿梭于現場進行“三查四定”,每一根管線、每一道法蘭、每一臺設備都要經過他們“火眼金睛”檢查確認,確保萬無一失;晚上他們與業主、分包商進行每天例行的管理對接會,對尾項問題進行通報并對后續工作進行周密安排;即使在深夜,仍有同事在現場指導夜班工人作業,并查漏消漏,安全工程師24小時輪流值班,確保不出現任何安全問題。工作微信群的消息快速刷新,項目部的各項管理指令也快速下達,監督、檢查、整改閉環管理,真正做到了今日問題今日畢。
氣化爐是神華榆林煤氣化項目的核心設備,它采用GE水煤漿加壓氣化技術,是目前世界單套投煤量最大的水煤漿氣化爐。通過烘爐,可達到干燥氣化爐耐火襯里、檢驗耐火材料和筑爐質量的目的。
首臺氣化爐烘爐一次點火成功,滿足烘爐升溫曲線要求,為其他氣化爐烘爐樹立了標桿,對穩步快速推進項目進度具有重要意義,也為集團公司和天辰公司的“抗疫保收,雙百會戰”增添了一抹亮色。
截至目前,3臺氣化爐均已完成烘爐點火,下一步將開始著手備用氣化爐的烘爐準備工作。
(來源:中國天辰工程有限公司 劉華怡) |
