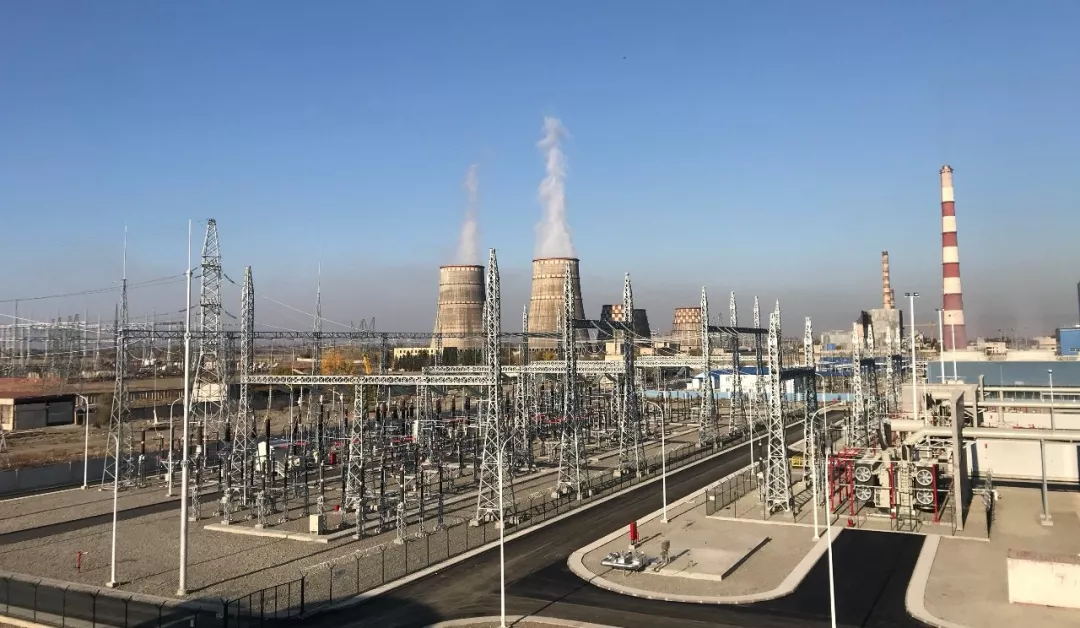

12月4日-7日,中國化學天辰公司格魯吉亞聯合循環電站項目捷報頻傳,相繼完成汽機沖轉、燃機機組首次并網、滿負荷試運行三個重要里程碑節點,機組各系統運行穩定、各項參數正常。
4日,汽機首次沖轉成功,汽機達到額定轉速并成功定速后,項目組連夜奮戰按照實施方案完成并網前試驗的確認。5日,格魯吉亞電網調度中心并網指令下達,發電機出口斷路器開關合閘,1#燃機發電機機組首次并網成功。7日,發電機機組達到滿負荷試運行,各系統均運行穩定。
1#燃機首次并網和成功滿負荷運行,標志著由天辰公司承建的格魯吉亞Gardabani II聯合循環電廠首次成功將發出的電力源源不斷輸送到格魯吉亞國家電網上,同時也標志著項目向電網接收前的可靠性試驗的實施又邁出了堅實的一步。
下一步,項目組全體人員和參建單位將以此次并網發電為動力,再接再厲,穩扎穩打,加快各項剩余工作的推進,最終交付公司和業主一份滿意的答卷。

(來源:中國天辰工程有限公司) |
